Uitbreiding aan de zuidkant van Numansdorp

Ten zuiden van Numansdorp liggen de Molenpolder en Torensteepolder. Hier werken we aan 3 projecten: de landgoederen, de Molenpolder en de Torensteepolder. De wijk wordt in meerdere fases gebouwd en biedt ruimte voor in totaal ruim 600 woningen, waarvan 250 woningen in de laatste fase (De Kreek). Hiermee spelen we in op de groeiende vraag naar woningen in de Hoeksche Waard. De wijk wordt ontwikkeld door projectontwikkelaar Midstate v.o.f.

De Torensteepolder is ruim opgezet, met veel groen, wandel- en fietspaden en een dorps karakter. Zo blijft Numansdorp ook in de toekomst een fijne plek om te wonen, met voldoende voorzieningen en levendigheid voor winkels, scholen en verenigingen.

Waar ligt deze locatie?

De Torensteepolder ligt tussen de Schuringsedijk en het Hollands Diep, aan de zuidkant van Numansdorp. Ook Fort Buitensluis ligt in deze polder. Aan de oostzijde ligt de grens bij het trekkerstation. Aan de westkant is dit de Fortlaan.

De Torensteepolder wordt in meerdere fases gebouwd:

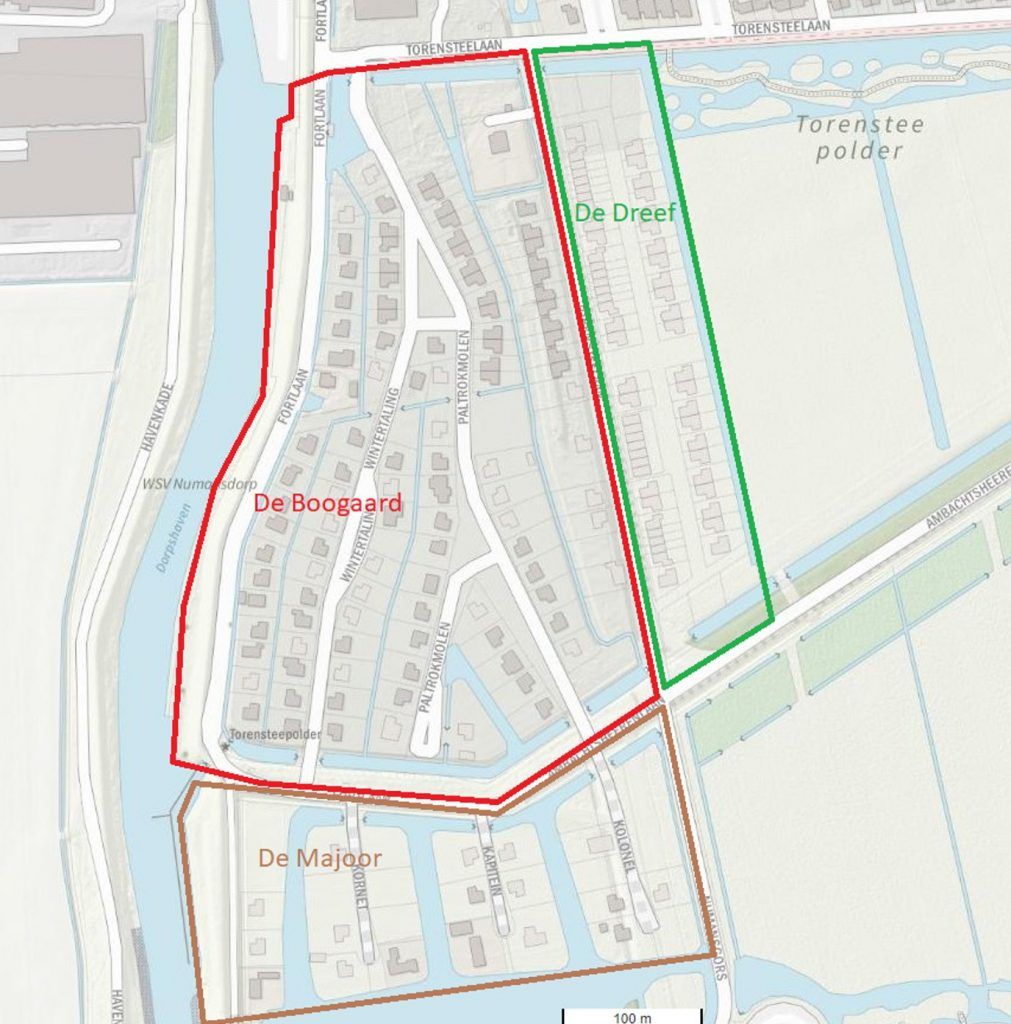

  • Fase 1A ‘Lommer, Boomgaard en De Majoor’ bestaat uit:
    176 woningen, waarvan de meesten al zijn opgeleverd. Er zijn rijwoningen, een appartementencomplex en vrije kavels.
  • Fase 1B ‘Meent’ en fase 1C ‘Dreef’ bestaan uit:
    220 woningen. Er zijn hier zowel (eengezins)woningen als (starters)appartementen, maar ook verschillende twee-onder-een-kapwoningen gebouwd. Ook deze fases zijn grotendeels afgerond.
  • Fase 1D (De Kreek) laatste fase bestaat uit:
    250 woningen. Ook hier worden verschillende woningtypen gebouwd, zoals sociale huurappartementen, rijwoningen, twee-onder-een-kapwoningen en vrijesector. De start van de bouw staat gepland voor het eerste half jaar van 2027. De ontwikkelaar verwacht de laatste woningen in het eerste kwartaal van 2029 op te leveren.

Voorzieningen en bereikbaarheid

Rondom de wijk is veel ruimte voor groen, spelen en ontmoeten. Er worden extra fietsroutes en wandelpaden aangelegd. Een deel daarvan ligt er al.

Er komt ook een nieuwe verbindingsweg tussen de Torensteelaan en de Ambachtsheerenlaan (de oostelijke randweg). Daarnaast werkt de gemeente aan een plan voor een nieuw fietspad tussen de Schuringsedijk en de rotonde bij de Wethouder Van der Veldenweg.

Voorlopige planning

  • 24 juni 2025 – Ondertekening anterieure overeenkomst tussen gemeente en ontwikkelaar
  • Augustus en september 2025- Ontwerp van de wijziging omgevingsplan ter inzage en inloopbijeenkomst
  • 9 december 2025 – vaststelling wijziging omgevingsplan
  • Februari 2026 – wijziging omgevingsplan onherroepelijk
  • 1e halfjaar 2027 – start bouw fase 1D De Kreek
  • 1e kwartaal 2029 – oplevering laatste woningen

Inloopavond 25 augustus 2026

Toelichting ontwerp voor de kruising Torensteelaan – Schuringsedijk:

  • Veiliger oversteken voor fietsers.
  • Afslaan van de Torensteelaan naar Schuring is nu mogelijk.
  • De Schuringsedijk vanaf de Torensteelaan naar de Voorstraat wordt verkeersluw.

Informatie over het project vindt u ook op de website van De Torensteepolder.

Contact

Heeft u nog vragen over dit project? Neem dan contact op met Arnold Schiettekatte via telefoonnummer 088 – 647 3647 of via e-mail arnold.schiettekatte@gemeentehw.nl.
